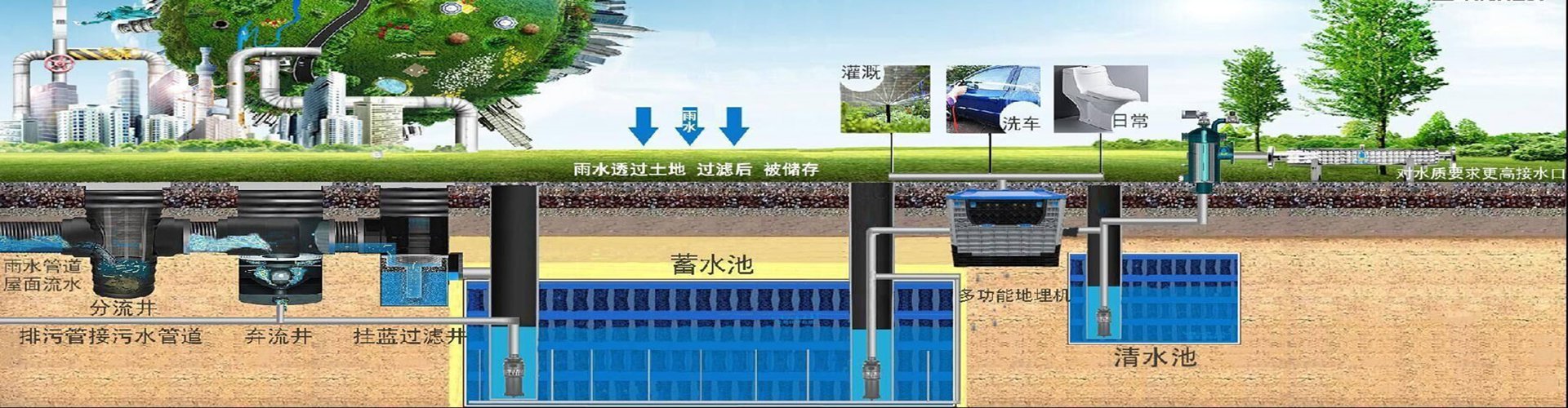

在雨水收集利用系统工程施工中土方回填,是整个系统工程重要一步。浙江汇联专注于雨水收集系统设备研发、生产、施工、销售、售后厂家,有着丰富的雨水收集利用系统工程施工经验,下面就对于雨水收集利用系统工程土方回填注意事项做整理如下:
1、基坑底部混凝土垫层保证水平,上部铺不少于20mm中砂垫层。
2、弃流井、阀门井的坐标可根据现场实际情况做适当调整。
3、沉砂井基础的做法:采用原土或粗砂分层回填,人工或机械夯实,每层厚度不大于500mm。顶部做200mm厚度、宽度不小于1500mm的混凝土垫层,混凝土强度等级不低于C20。
4、沉砂井与储水模块各连接管安装完后,在回填过程中先将沉砂井周围回填500mm厚度的粗砂或石粉。用人工夯实后,再回填下一层。最后回填至管顶500~700mm厚度人工夯实后,方可回填其他材料。
5、设备间取水管处的回填做法与沉砂井取水管处的回填做法相同。
6、储水模块透气管在回填过程中避免将立管压歪,保证立管垂直。
7、水池顶部土工布表面区域均匀摊铺200mm厚的纯净中砂,再采用干净无杂质的松散好土进行储水模块上表面的回填施工。每300mm拍打密实,直到设计高度,禁止使用机械方法进行夯实作业,禁止用水冲灌或水浸泡。
8、雨水收集池四周回填物为粗砂和原土,回填时在靠近复合土工膜的一侧回填100mm厚的粗砂,再在粗砂的外侧回填原土。不得回填带有石块等硬物的粗沙或石粉,以免硬物直接接触方块造成漏水现象发生。每次每层回填厚度为300mm,压实,直至顶面。
上一篇:PP模块组合水池的性能优点
下一篇:pp模块的好处有哪些
